软件成本估算

概述

要进行成本控制,首先要进行成本估算。

    估算:是指通过预测构造软件项目所需要的工作量的过程。

估算进行越早,意义越大。估算进行越晚, 精度越高。

    估算的基础:

  • 历史数据

    在参考历史数据时需要考虑不同的环境。如编程语言,软件工具,复杂程度,标准和人员的经验。

  • 工作度量

    直接计算真正的成本或时间是不可能的。编写相同的程序,不同的人将有显著的区别。
    通常将工作量表达为如源代码的数量(LOC),或者千行代码量(KLOC);或表达为功能点数(FP)。

  • 复杂性

    相同KLOC的两个程序花费的时间将会不同,要根据复杂性进行修正,但是复杂性的度量通常是主观的

软件成本估算技术

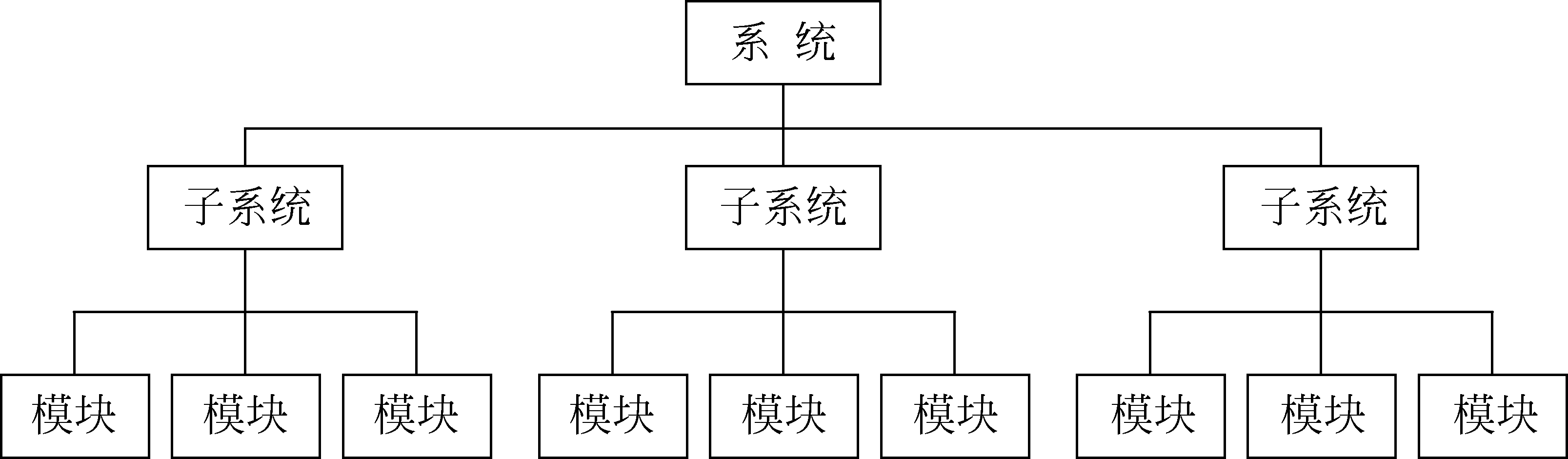

    软件规模是软件成本的主要因素,对软件规模的估计要从软件的分解开始。软件项目的设计有一个分层结构,这一分层结构就对应着工作分解结构(WBS)。如下图:
WBS工作分解结构

  • 软件规模估算技术:代码行(LOC)功能点(FP)计划评审技术(PERT)
  • 软件成本估算技术:类比、自顶向下、自底向上、专家判定、算法模型。
  • 常用成本估算模型:COCOMO模型COCOMOⅡ模型Putnam模型

代码行估算(LOC)

    代码行(LOC)估算是最基本、最简单的软件规模估算方法,应用较普遍。LOC分为无注释的源代码行(NCLOC)和注释的源代码行(CLOC)。
LOC=NCLOC+CLOC

由于LOC单位比较小,在实际工作也常常使用KLOC(千代码行)来表示程序的长度。

功能点方法(FP)

    功能点方法(FP)是在需求分析阶段基于系统功能的一种规模估计方法,基本思想是:通过研究初始应用需求来确定各种输入输出查询外部文件内部文件数量特性,从而计算出功能点
    常用情况:
1.估计新的软件开发项目
2.应用软件包括很多输入输出或文件活动
3.拥有经验丰富的FP估算专家
4.拥有充分的数据资料,可以相当准确地将FP转化为LOC。
FP=UFC*TCF

UFC:未调整功能点数。TCF:技术复杂度因子
UFC=功能项的加权和
功能项:输入输出查询外部文件内部文件

WBS工作分解结构

TCF=0.65*0.01(SUM(Ai))

TCF的取值范围为0.65~1.35,分别对应着组成部分Ai都取值0到5

PERT估计

E=(A+B)/2

A软件可能的最低规。B软件可能的最大规模。

COCOMO模型

E=aS^b*EAF.

E是以人为单位的工作量。S是以KLOC计数的程序规模。EAF是一个工作量调整因子,在基本模型中取值1

Putnam模型

S=C×E^(1/3)×t^(4/3)

S是以LOC为单位的源代码行数,C是技术因子,E是以人年为单位的工作量,t是以年为单位的耗费时间(直到产品交付所用的时间)。

C=S/(E^(1/3)×t^(4/3))

赢得值分析法

赢得值(Earned Value,也称挣值或盈余值)分析法是一种全面衡量项目成本,进度的整体方法,以资金已经转化为项目成果的量来衡量,是一种完整和有效的项目监控指标和方法。

项目预算和计划

1.首先要制定详细的项目预算把预算分解到每个工作包,尽量分解到详细的工作量层次,为每个工作包建立总预算成本。

2 将每一个TBC分配到各工作包的整个工期中。

收集实际成本

计算赢得值

成本/进度绩效

成本/进度控制
